蒲城清潔能源化工有限責任公司 2021年度停車檢修熱力中心脫硫二系列內防腐及玻璃鋼管檢修項目
作者:admin 人氣:0 日期:2021-8-13 15:23:31

為了做好本項目2021 年度停車檢修熱力中心脫硫二系列內防腐及玻璃鋼管檢修項目施工工作,我公司將遵照如下前提,編制施工組織設計:

1、根據業主提供的原始設計說明;

2、根據建筑施工安全、廠內消防、文明施工及相關規定;

3、根據施工要求和驗收規范及此類工程的施工經驗;

4、根據現場堪察的實際情況;

5、編制依據

5.1《涂裝前鋼材表面銹蝕等級和除銹等級》    GB8923-88

5.2《機械設備安裝工程施工及驗收通用規范》  GB5023

5.3《鋼結構工程質量檢驗評定標準》             GB50221—95

5.4《工業金屬管道工程施工及驗收規范》     GB50235

5.5《鋼結構、管道涂裝技術規程》                   HGJ209—83

5.6《電力建設安全工作規程》(火力發電廠部分)       DL5009、1—92

5.7《工業建筑防腐蝕設計規范》                       GB50046—95

5.8《建筑防腐蝕工程施工及驗收規范》                 GB50212—2002

5.9《玻璃鱗片襯里施工技術條件》                     HG/T 264-2004

5.10《工業安裝工程質量檢驗評定統一標準》             GB50252-94

5.11《表面處理規范》                                      SIS—055900

5.12《電力生產安全工作規定》           電安生(1995)687

5.13《建設工程施工現場管理標準》       JGJ59—99

5.14《施工現場臨時用電安全技術規范》          GBJ46—88

5.15《建設工程施工現場供用電安全規范》              GB50194—93

二、工程概

1、施工范圍:

1.12021年系統停車檢修脫硫裝置塔罐防腐;

1.22021年系統停車檢修脫硫裝置玻璃鋼粘接;

1.3具體工作量以停車檢查后為準;

2、工程質量標準

2.1檢修項目質量應符合國家GB50252《工業安裝工程施工質量驗收統一標準》、GB50235《工業金屬管道工程施工及驗收規范》、GB5023《機械設備安裝工程施工及驗收通用規范》、GB50093《自動化儀表工程施工及驗收規范》、GB50726《工業設備及管道防腐蝕施工及驗收規范》、GB50126《工業設備及管道絕熱工程施工規范》及其他相關規范的合格等級;

2.2工程質量應達到國家規范質量標準、設計和方案要求,并同時滿足甲方質量管理要求。

2.3乙方按要求制定現場施工質量管理辦法,切實有效的運行現場施工質量保證體系,接受并配合對施工質量保證體系的監督和定期檢查,按要求及時整改體系運行中存在的問題;

2.4施工中嚴格控制自檢、互檢、專業檢查程序,保證工序和施工質量;

2.5強化現場施工技術管理對施工質量的保證作用,認真執行設計交底,專業施工交底,重大施工方案交底的工作程序;

3、總體施工目標

3.1工期目標:11天,24小時連續作業。

3.2質量目標:分段驗收合格率100%,優良率≥95%。

3.3安全目標:堅持“安全第一,預防為主”的方針, 控制不發生人身輕傷以上事故,保證不發生人身傷亡和職業衛生傷害事故。

3.4文明施工環保目標:強化施工現場科學化管理,施工滿足環保要求,創建文明工地。

3.5服務目標:確保業主對施工過程滿意,同時對工程質量進行保證。

三、檢修期間防腐方案措施:

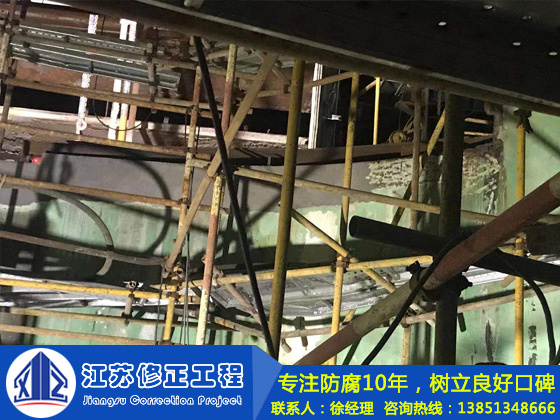

(一)2#吸收塔、2#循環槽筒壁局部采用玻璃磷片工藝進行防腐;

(二)脫硫II系列塔內外管道采用玻璃鋼粘接工藝進行防腐;

四、檢修過程:

7月13日蒲城清潔能源化工有限責任公司系統停車;

7月16日蒲城清潔能源化工有限責任公司脫硫中心停產;

7月17日7:30組織人員進場施工,現場其他檢修單位在煙道等部位多處進行焊接等交叉作業;我公司調派人員24小時晝夜施工,于7月29日完成合同所約定檢修作業。

五、檢修后情況:

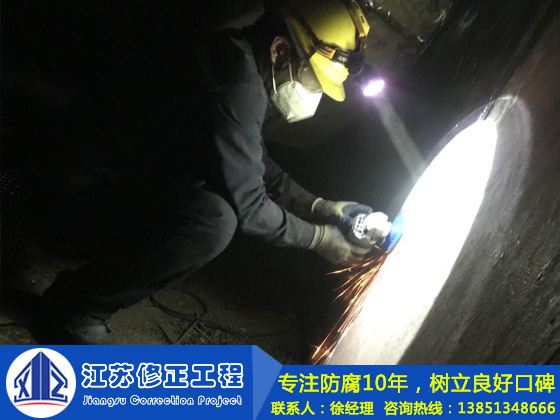

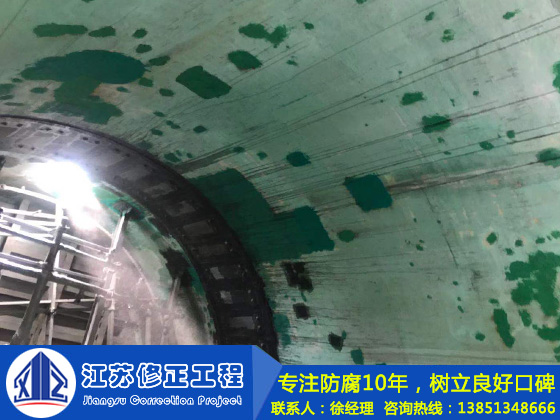

脫硫二系列內部分裝置局部脫落或磨損嚴重的防腐層進行打磨防腐,有效防止塔體滲漏情況發生。

六、本次檢修出現的問題:

(一)對塔內情況預計不足;

(二)由于交叉作業,造成施工進度影響;及時調派人員后順利解決。
